Mua lại 8 dự án BOT thua lỗ
8 dự án BOT đã hoàn thành, đưa vào khai thác nhưng chưa được thu phí hoặc không thể thu do mất an ninh trật tự, phương án tài chính bị phá vỡ. Thậm chí, có dự án đã thu phí song doanh thu thực tế chỉ đạt 30% so với hợp đồng.
Bộ GTVT kiến nghị Chính phủ giải pháp xử lý khó khăn tại 8 dự án BOT hạ tầng giao thông do Bộ quản lý. Đây cũng là lần thứ 2 Bộ kiến nghị nội dung này. Cụ thể, Bộ GTVT kiến nghị Chính phủ bố trí 10.340 tỷ đồng mua lại 5 dự án BOT và mua một phần của 3 dự án đang gặp vướng mắc, thua lỗ.
Bộ GTVT cho biết, 8 dự án BOT đã hoàn thành, đưa vào khai thác nhưng chưa được thu phí hoặc không thể thu do mất an ninh trật tự, phương án tài chính bị phá vỡ. Thậm chí, có dự án đã thu phí song doanh thu thực tế chỉ đạt 30% so với hợp đồng. Nhiều năm qua, cơ quan nhà nước và nhà đầu tư đã tìm giải pháp nhưng không khả thi. Các dự án BOT không được xử lý sẽ phá vỡ phương án tài chính, phát sinh nợ xấu, ảnh hưởng đến chính sách tiền tệ và thu hút đầu tư tư nhân vào hạ tầng giao thông.

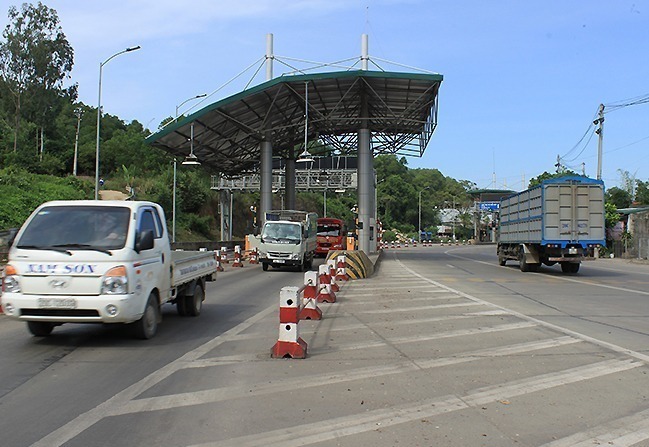

Bộ đã đàm phán với các nhà đầu tư về phương án sửa đổi hợp đồng theo hướng: Xóa bỏ trạm thu phí hoặc kéo dài thời gian thu, nhà đầu tư giảm lợi nhuận. Sau khi đàm phán, Bộ cho biết có 3 dự án khả thi để tiếp tục thực hiện hợp đồng; 5 dự án còn lại bổ sung vốn nhà nước nhưng vẫn không khả thi, vì thế nhà nước cần mua lại để chấm dứt hợp đồng.
Được biết, 5 dự án được đề xuất mua lại gồm BOT cầu đường sắt Bình Lợi và cải tạo luồng sông Sài Gòn với 571 tỷ đồng; BOT vành đai phía Tây TP Thanh Hóa với 892 tỷ đồng; BOT nâng cấp, cải tạo quốc lộ 91, TP Cần Thơ với 1.754 tỷ đồng; BOT Thái Nguyên - Chợ Mới và cải tạo, nâng cấp quốc lộ 3 dự kiến 2.850 tỷ đồng; BOT nâng cấp, mở rộng đường Hồ Chí Minh qua Đăk Lăk với 745 tỷ đồng. Các dự án này sẽ xóa trạm thu phí sau khi nhà nước bố trí ngân sách mua lại.
Còn 3 dự án được xem xét tiếp tục hợp đồng và kéo dài thời gian hoàn vốn, nhà nước hỗ trợ không vượt quá 49% tổng vốn đầu tư công trình. Đó là dự án BOT cầu Thái Hà (Thái Bình, Hà Nam) được đề xuất bố trí 717 tỷ vốn ngân sách, thời gian hoàn vốn kéo dài 35 năm, nhà đầu tư cam kết giảm 50% tỷ suất lợi nhuận; dự án BOT cầu Việt Trì - Ba Vì dự kiến bổ sung 533 tỷ đồng, kéo dài thời gian hoàn vốn 22 năm; dự án BOT hầm đường bộ Đèo Cả dự kiến bổ sung 2.280 tỷ đồng, kéo dài thời gian thu phí khoảng 28 năm.
Với nguồn vốn khoảng 10.340 tỷ đồng để xử lý 8 dự án, Bộ GTVT đề xuất Chính phủ giao Bộ Kế hoạch và Đầu tư chủ trì, phối hợp với Bộ Tài chính, Bộ GTVT cân đối nguồn vốn phù hợp báo cáo Chính phủ thông qua.
Đồng thời, đề xuất Chính phủ chỉ đạo Ngân hàng Nhà nước, các ngân hàng có giải pháp phù hợp nhằm chia sẻ khó khăn với nhà đầu tư như cho khoanh nợ, giữ nguyên nhóm nợ, giảm lãi suất vốn vay đối với các khoản vay tín dụng.
Năm 2022, Bộ GTVT đã trình Chính phủ giải pháp xử lý bất cập tại 8 dự án BOT sau khi đã thống nhất với nhà đầu tư. Nguồn vốn nhà nước dự kiến cần để mua lại các dự án này là 13.115 tỷ đồng. Việc xử lý vướng mắc của dự án BOT vượt quá thẩm quyền của Bộ GTVT do phải bố trí vốn nhà nước để thay thế quyền thu phí hoặc để thanh toán cho nhà đầu tư và chấm dứt hợp đồng trước thời hạn. Do vậy, Bộ phải báo cáo cấp có thẩm quyền để xem xét quyết định.
Sau đó, Ủy ban Thường vụ Quốc hội đề nghị Chính phủ rà soát, xác định rõ vướng mắc của dự án bắt nguồn từ phía đại diện nhà nước, doanh nghiệp hay trách nhiệm của nhà đầu tư.
